Tiefbauarbeiten

14. Mai 2007

Baubeginn

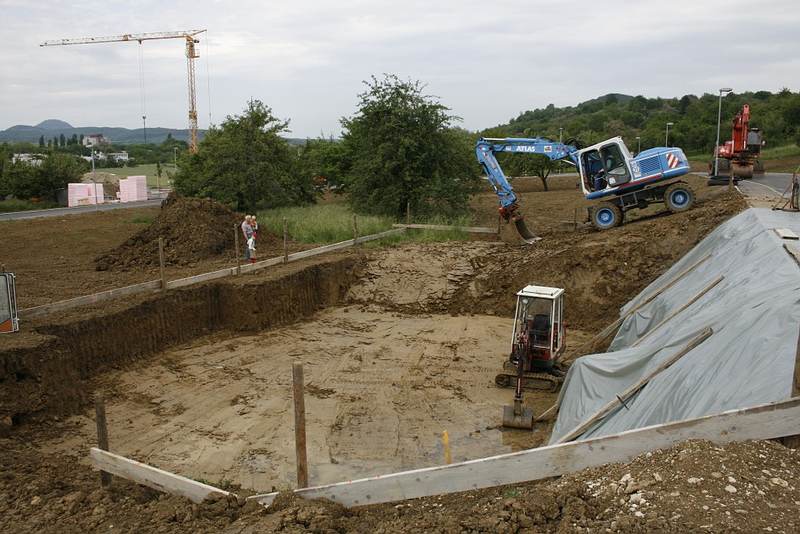

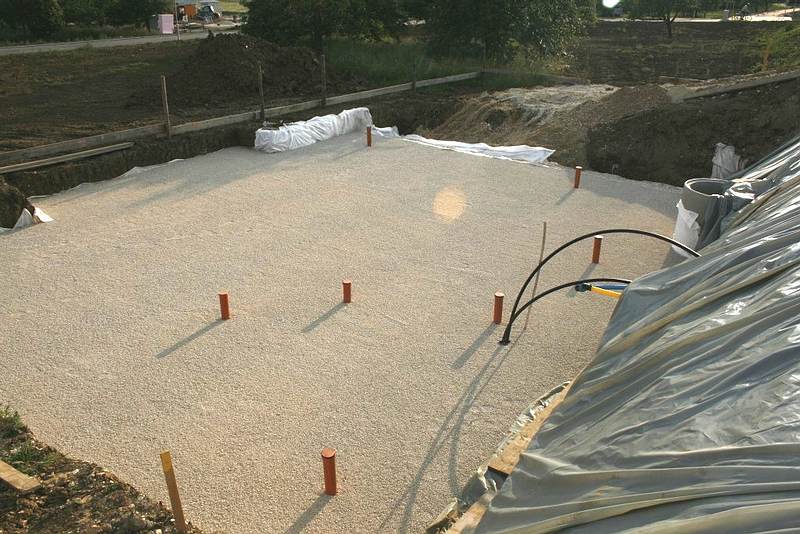

Die Bagger beginnen die Baugrube für den Keller auszuheben. Baugrunduntersuchungen ergaben einen relativ weichen Untergrund was einen Bodenaustausch notwendig machte. Der Vorteil hiervon ist, dass der Soleerdwärmetauscher noch 50 cm tiefer in feuchtem Lehm verlegt wird.

05. Juni 2007

Innerhalb von 4 Stunden waren 120 m² Perimeterwanne verlegt. Die maßgefertigten Randteile wurden aneinandergefügt und mit Grundelementen ausgefüllt.

An den darauffolgenden Tagen wurde die Bewehrung gelegt und die Betonbodenplatte gegossen.

Hochbauarbeiten

18. Juni 2007

Die Ziegelfertigteilwände und -decke werden mit Hilfe des Mobilkrans montiert.

Mitte Juni 2007

Im Werk unseres Zimmermanns wurden die Innen- und Außenwände vorgefertigt. Der Transport vom Werk bis zur Baustelle war mit gerade mal 500 m Entfernung leicht zu bewältigen.

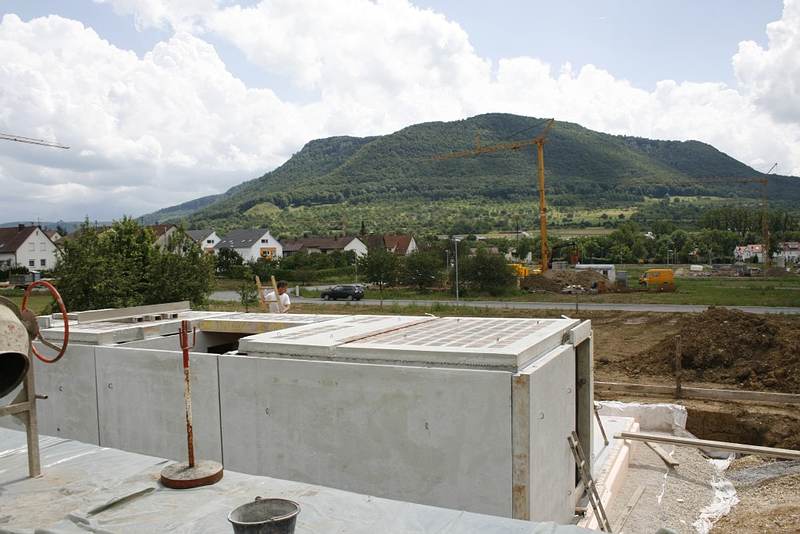

2. Juli 2007

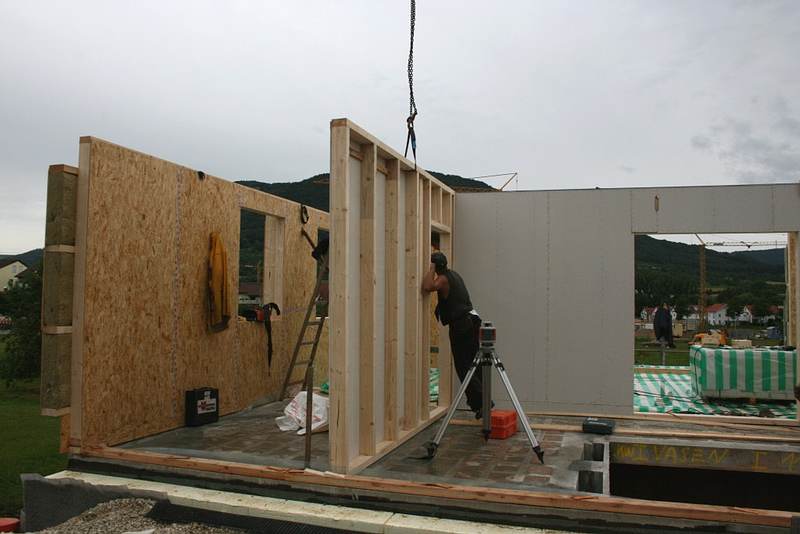

Das Aufrichten der vorgefertigten Teile auf der Baustelle dauerte gerade mal 9 Tage bis zum Richtfest.

Holzständerwände werden aufgerichtet. Ein Haus entsteht.

23. Juli 2007

Aus einem "normalen" Holzhaus wird so langsam ein Passivhaus:

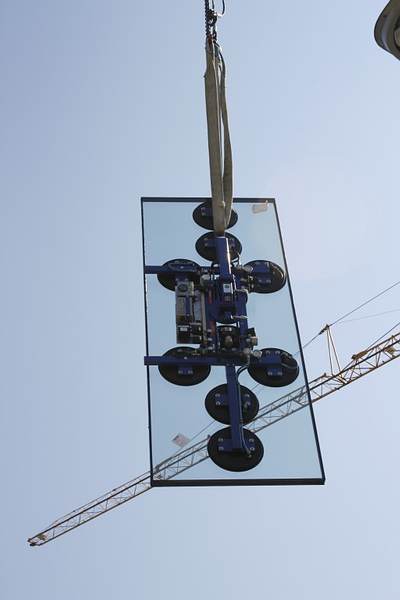

Die Passivhausfenster und die Pfosten-Riegel-Fassade werden montiert.

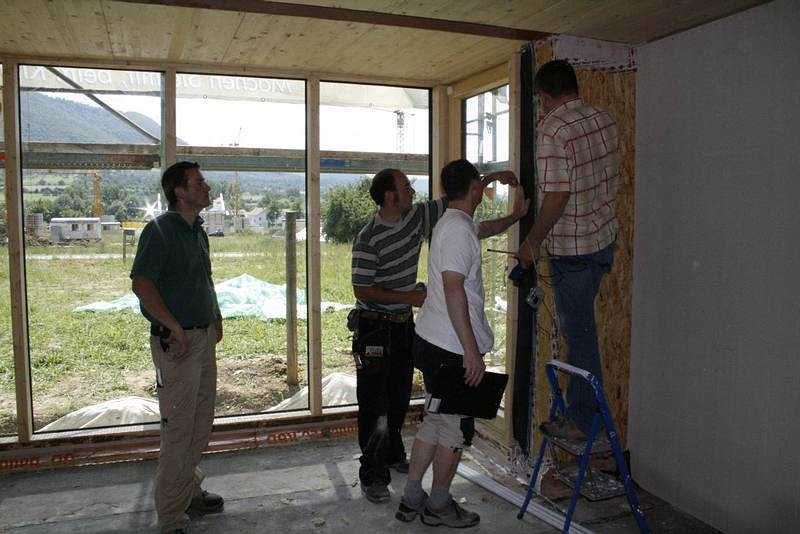

Fenster werden mit Hilfe des Krans montiert.

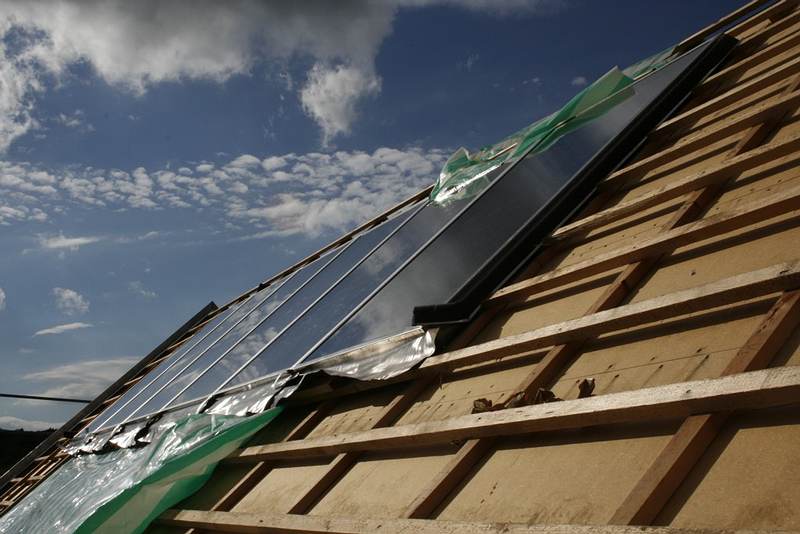

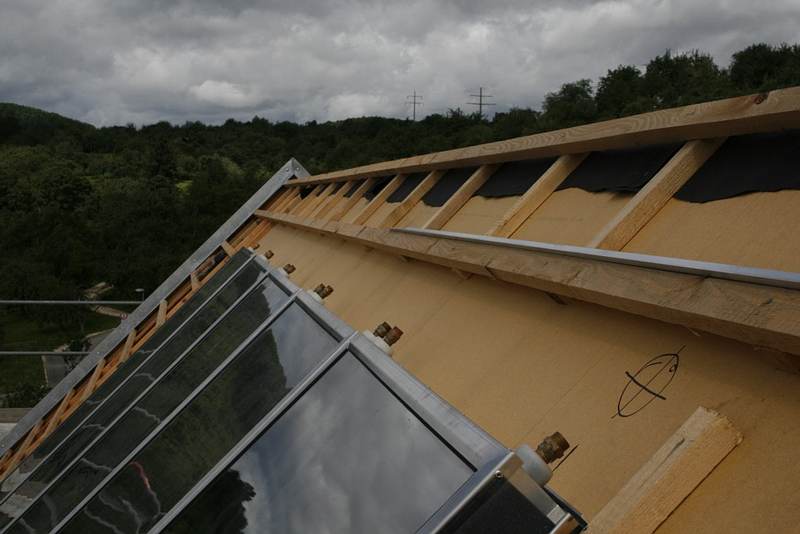

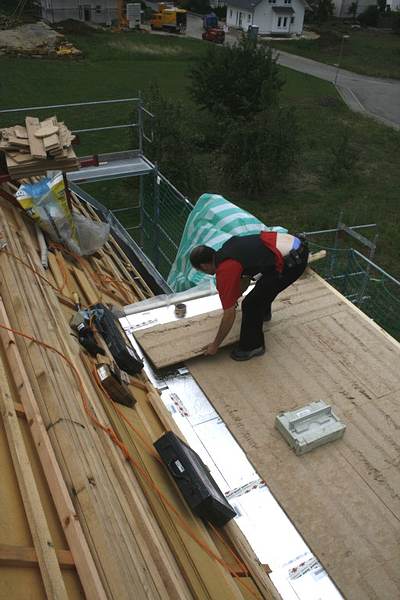

Direkt auf die Dachlattung kommen die sechs Module des Hybridkollektors.

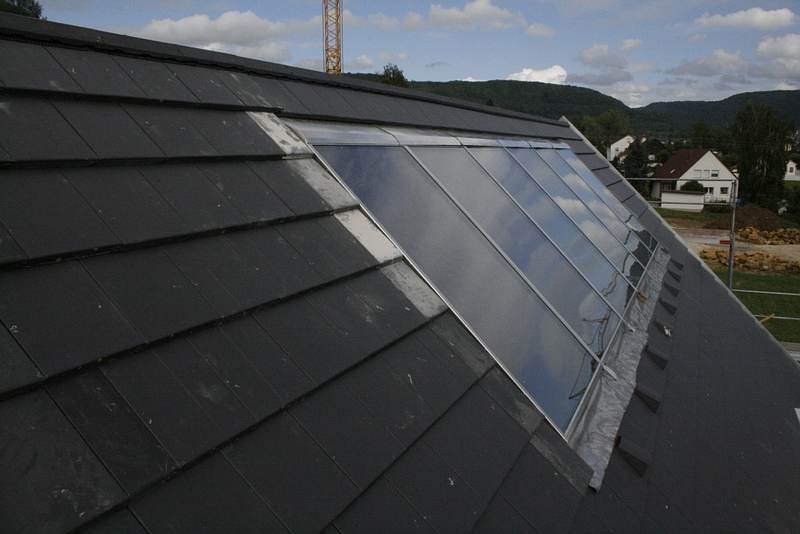

Luft-Wasser-Solarkollektor

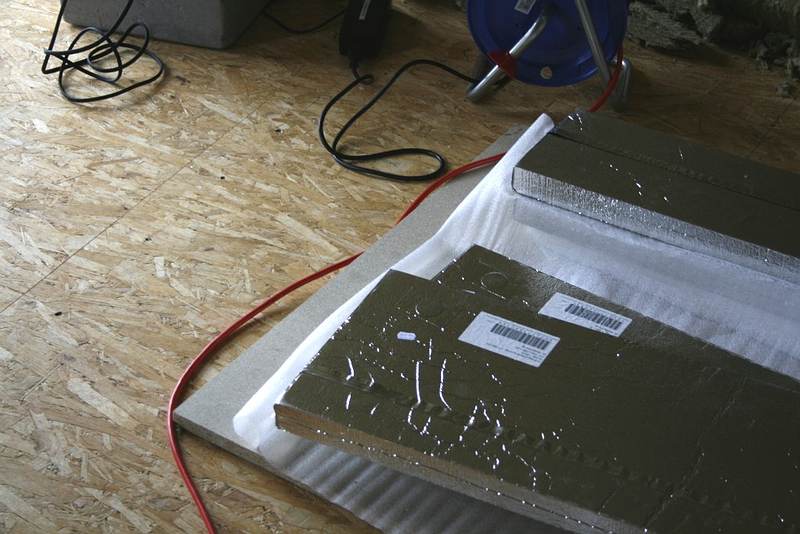

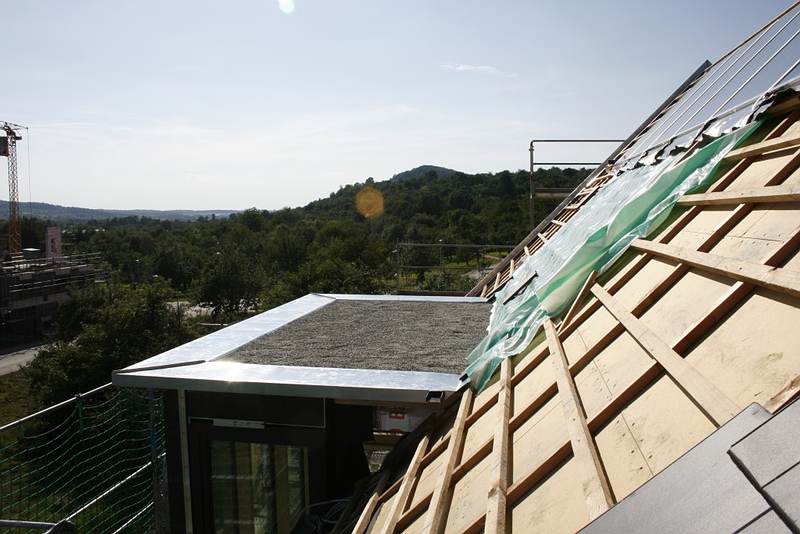

Zur Dämmung des Flachdachs kommen Vakuumisolationspaneele zum Einsatz.

Verlegen der Vakuumisolationspaneele auf dem Flachdach der Pfosten-Riegel-Fassade.

Haustechnik

Ende Juli 2007

Die Grundlagen für die intelligente Haussteuerung werden gelegt.

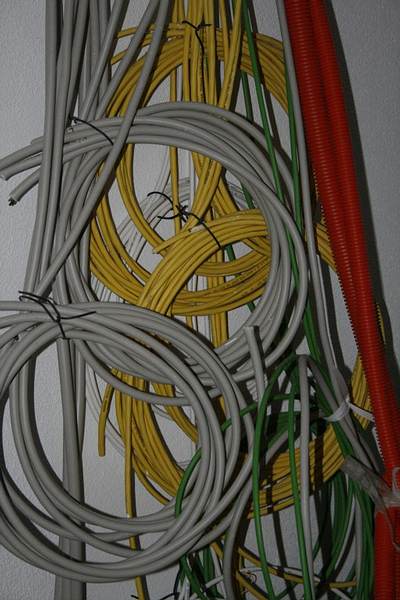

Elektroverkabelung

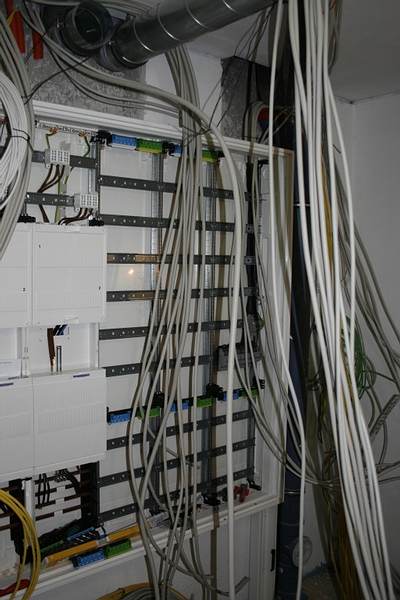

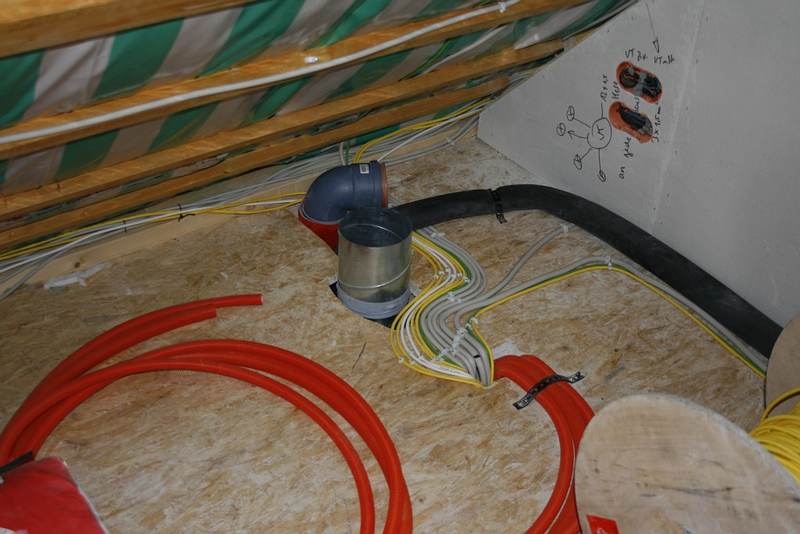

In der Mitte des Hauses zieht sich die Installationsebene für die Hauptleitungen von Elektro, Wasser und Lüftung vom Dachspitz bis in den Technikraum im Keller.

Solarkollektor - Lüftungsrohre - Installationsebene

Innenausbau

27. Juli 2007

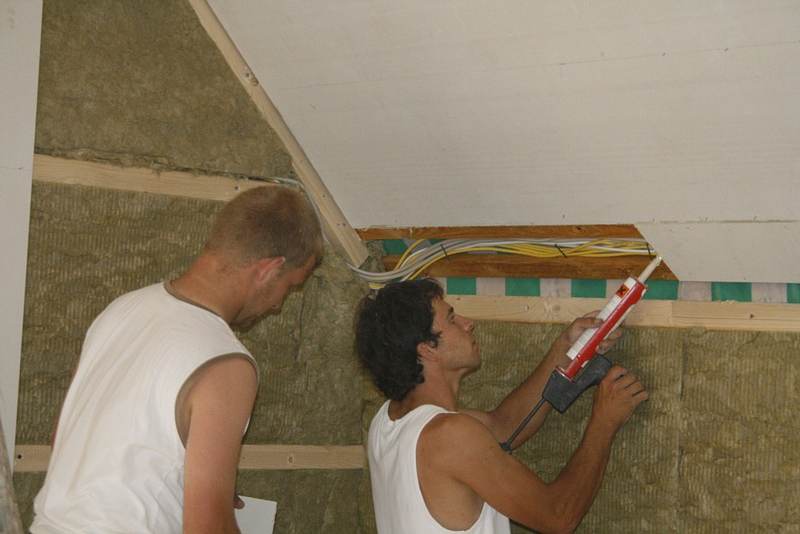

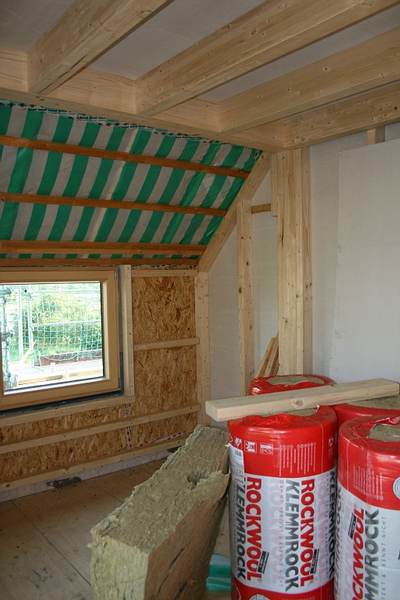

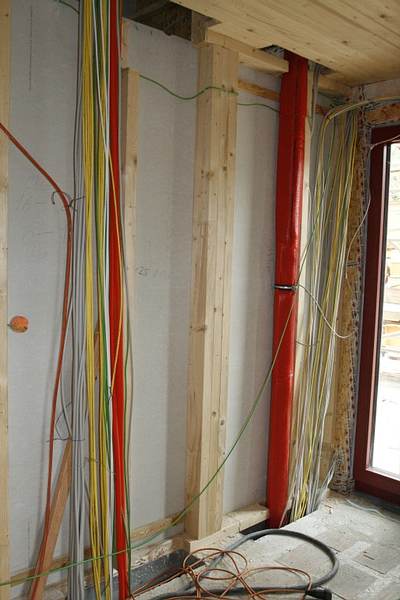

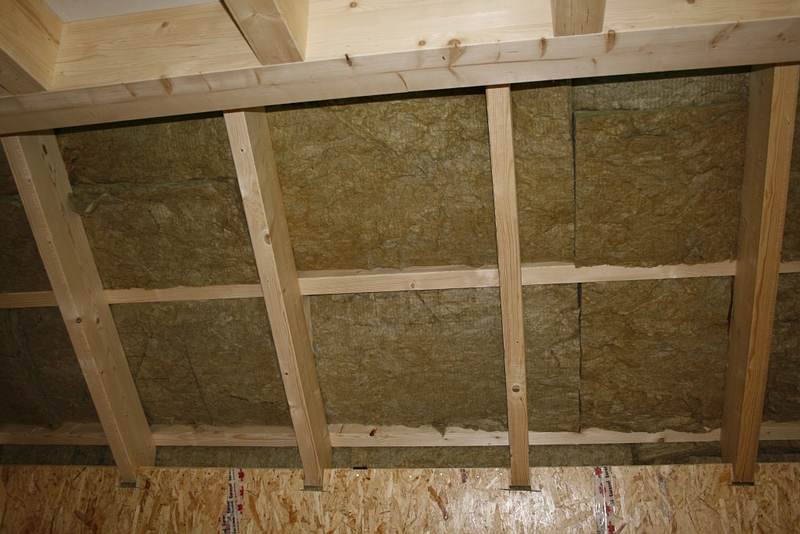

Ohne Schlitze zu klopfen können Elektriker und Installateur ihre Leitungen in der auf einen Seite noch offenen Holzständerwand verlegen. Danach werden die Wände mit Rockwool ausgefüllt und mit Fermacellplatten verschlossen.

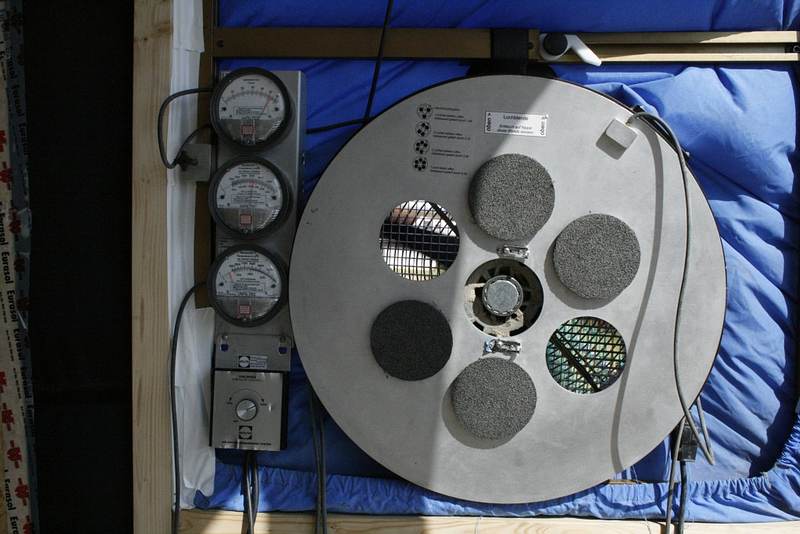

Blower-Door-Test

31. Juli 2007

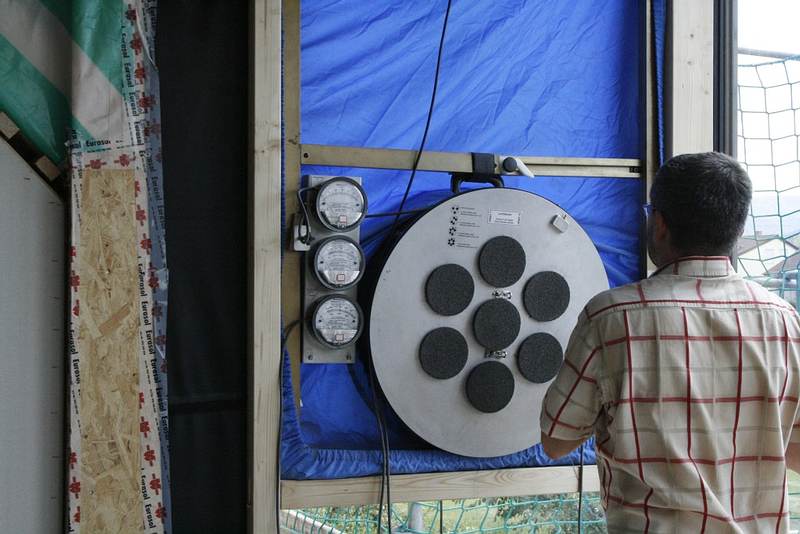

Nachdem noch offene Wasserleitungen, Lüftungsöffnungen und andere notwendige Öffnungen verschlossen worden waren,  legte eine großer, luftdicht in eine Fensteröffnung eingebauter Ventilator einen Unterdruck an.

Gemeinsam mit dem Bauphysiker gingen Bauherr, Planer und die hauptverantwortlichen Handwerker (Zimmermann und Fensterbauer) durch das ganze Haus auf Leckagesuche mit dem Handrücken. Durch den Unterdruck verrät sich das kleinste Loch durch einen Luftzug.

Fertigstellung

September/Oktober 2007

Der Einzugstermin steht fest und wieder drängen sich die Handwerker auf der Baustelle. Und wieder ziehen alle mit und arbeiten Hand in Hand um unseren Termin zu halten. Vielen Dank an ein tolles Team!

Auch bei der Innenraumgestaltung wird Wert gelegt auf ein einheitliches Erscheinungsbild das den Charakter des Hauses unterstreicht:

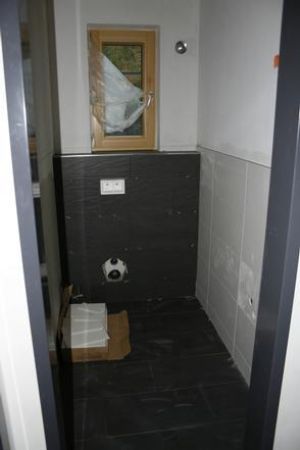

anthrazitfarbene Fliesen, Rauhputz, sichtbares Dachgebälk

Der Fußbodenbelag sollte folgende Eigenschaften aufweisen:
natürlicher Rohstoff, warmes Fußgefühl, robust

As diesen Gründen wurde versiegelter Industrieparkett aus kanadisch Ahorn gewähl

Die Parkettstäbchen werden direkt mit dem Estrich verklebt, abgeschliffen und versiegelt.

Einzug

10.-12. Oktober 2007

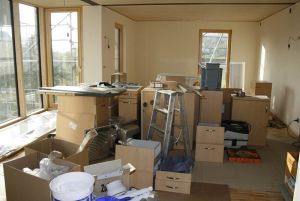

Es ist geschafft! Das Ingenieurbüro kann einziehen und auch die Familie kommt zwei Tage später nach. Dies heißt selbstverständlich nicht, dass die Handwerker fertig wären. Noch gehen Elektriker und Installateure aus und ein. Aber der Komfort steigt mit jedem Tag, die Vorteile des Bussystems werden spürbar und als nach einer Woche schließlich die Lüftungsanlage in Betrieb genommen werden kann, können wir buchstäblich durchatmen.
